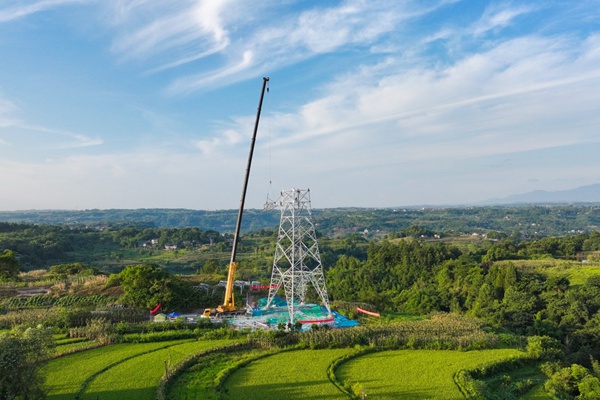

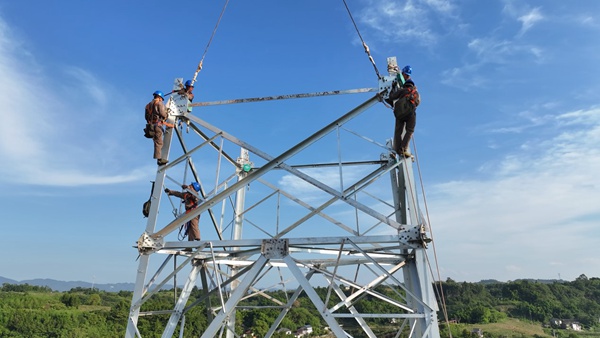

7月12日上午10时20分,在重庆合川电厂三期500千伏送出工程N115号铁塔组立现场,随着吊车将塔材缓缓吊运至指定位置,高空作业人员迅速完成螺栓固定工作。经过30分钟的紧张施工,该工程首基铁塔成功完成组装,标志着整个项目全面进入铁塔搭建阶段。

重庆合川电厂三期500千伏送出工程是重庆市电力发展规划中的重要基础设施项目,同时也是重庆市500千伏电网结构的关键组成部分。整个工程项目包括新建158座铁塔和一条长度为65.601千米的500千伏同塔双回线路,预计将于2027年6月30日完成建设并投入运行。
在施工过程中,工程将面临多次跨越高压输电线路和其他重要交通设施的挑战:其中包括跨越220千伏线路5次、110千伏线路7次,钻越±800千伏和500千伏线路各一次,并且需要跨越高速公路、铁路各两次以及跨过7条通航河流。

合川区位于重庆西北部,拥有“北煤入渝”铁路运输的重要节点优势。项目建成后,合川电厂将新增6台发电机组,总装机容量达到392万千瓦,成为重庆市电力供应的重要支柱。这不仅能满足中心城区及渝西片区的用电需求,还将为成渝地区双城经济圈建设提供稳定的能源保障。
